Proyek Rehabilitasi Ruang Kelas SDN Babakan 3 Cileungsi Terancam Molor, Kontraktor Dinilai Tidak Profesional

Kab bogor, kecamatan Cileungsi | Lensaxpose.com – Proyek Rehabilitasi Ruang Kelas Rencana Bertingkat SDN Babakan 03 Dayeuh Cileungsi, terancam molor dan mengenaskan, kurang lebih 10 hari dari sisa tenggak waktu, progressnya jauh dari yang diharapkan dan penyedia jasa/kontraktor nilai tidak bonafid dan profesional dalam menjalankan proyek, seperti tampak pada pantauan awak media di lokasi proyek SDN Babakan 03 Dayeuh Kec Cileungsi Kab Bogor Selasa 13/12/2022.

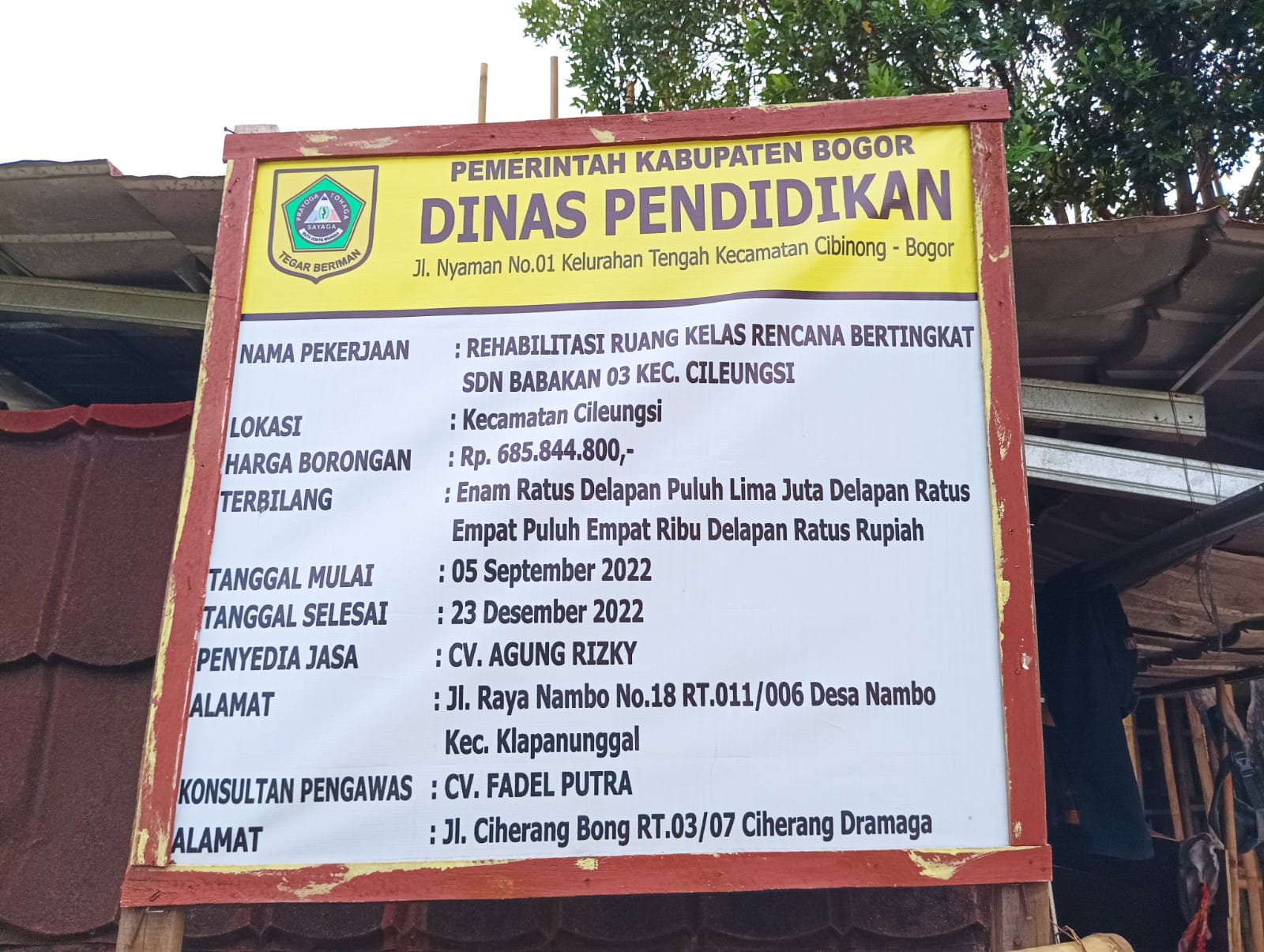

Proyek yang dikerjakan oleh CV. Agung Rizky Nambo Klapanunggal dan konsultan pengawas CV. Fadel Putra Dramaga Bogor tenggak waktu pekerjaan dari 5 September 2022 sampai 23 Desember 2022 bernilai borongan Rp 685.844.800 (Enam ratus delapanpuluh lima juta, delapan ratus empat puluh empat ribu, delapan ratus rupiah).

Kepala Sekolah SDN Babakan 03 Esti Wahyu Mujiastutik, S.Pd kepada awak media ini menyatakan kegundahannya terkait kinerja dan meragukan kapasitas kontraktor yang dinilai jauh dari apa yang diharapkan dan terbukti kurang lebih 10 hari tenggat akhir waktu pengerjaan saat ini baru sebatas MERAKIT besi balokan, belum merakit besi bentangan dan pengecoran nya , dan lainnya (13/12/2022 -red), yang seharusnya sudah pada tahap pekerjaan finishing.

“Progress seperti ini sangat mengkhawatirkan, kalaupun dipaksakan kejar tenggak waktu, tentu kualitas pekerjaan jadi taruhannya dan kelak akan menimbulkan masalah. Saya sudah berusaha mengkomunikasikan dengan pelaksana tapi kurang mendapat respon, bahkan saya pun meminta anggota Dewan yang tinggal di Cileungsi yang juga Ketua Komisi IV yang membidangi pendidikan agar turut memperhatikan”, ujar Esti dengan nada gundah.

Lanjut Esti, padahal pihaknya sangat berharap Rehabilitasi Ruang Kelas tersebut terselesaikan sesuai waktu nya, mengingat proses KBM-kegiatan Belajar Mengajar sangat terganggu walau pun kelas dipadatkan sampai sore tetap kurang nyaman, juga sebagai sekolah penggerak jadi tertunda projek P5 nya karena sekolah berantakan, dan kegiatan lainnya terganggu, apalagi jika proyek MOLOR akan sangat berdampak pada semuanya, termasuk rencana pekerjaan halaman (penyedia jasa berbeda) sudah mau menyusul.

Esti sangat menyayangkan kinerja penyedia jasa yang dinilai tidak bonafid dan profesional dalam melaksanakan tugasnya, tetapi heran pihak Disdik Kab Bogor bisa meloloskannya. Sedari awal pihaknya meminta kepada penyedia jasa terkait gambar, rencana kerja/schedule tapi baru beberapa waktu lalu, soft copy nya diberikan. Dan pihak kontraktor memotong Gapura Pintu Masuk dengan janji waktu seminggu, tapi sampai sekarang tak kunjung diperbaiki.

Sementara itu seorang pekerja menyatakan dirinya dan teman teman seringkali harus menganggur karena ketiadaan material. Material datangnya lama, terus kita mau ngerjain apa pak, ini juga besi belum datang, yang kerja juga tinggal 9 orang, biasanya 15 orang, yang lain pulang kampung dulu”, ungkapnya seraya mengaku juga soal keterlambatan menerima upahnya.

Pelaksana proyek bernama Aldi, saat dikonfirmasi lewat telepon seluler, berkilah bahwa pihaknya sedang proses pengerjaan dan tetap merasa on the track seolah tidak memikirkan tenggat waktu sedikit yang tersisa (23/12) dan tidak menjelaskan perihal ikhwal musabab penyebab keterlambatan pekerjaan proyek tersebut.

Di tempat lain saat diminta pendapatnya terkait hal tersebut, pengamat pendidikan Bohman Jonathan mengatakan keprihatinannya terkait kinerja kontraktor, tetapi dirinya juga mempertanyakan kinerja konsultan pengawas proyek.

Untuk mereka semua itu pihak Pemerintah Kab Bogor telah menganggarkan nominal yang cukup, dan seharusnya mereka dapat bekerja dengan baik. Seharusnya pihak Disdik pun harus cermat terhadap pihak-pihak penyedia jasa/kontraktor yang tidak bonafid dan profesional jangan diloloskan, karena dirinya pun mendengar selentingan ,katanya penyedia jasa tersebut yang di SDN Babakan 03 pernah meninggalkan proyek nya (mangkrak) di wilayah lain”, ujarnya tegas.

( Hadri andriansyah )
